UTE ACTIVA PLAN TRAS CICLÓN

UTE desplegó más de 1.500 personas y 60 cuadrillas para restablecer el servicio tras el ciclón más fuerte de los últimos años. El operativo se centra en la franja costera y la recuperación total llevará varios días.

El operativo
UTE aplica un plan en cuatro etapas: retiro de líneas caídas, recuperación de media tensión, maniobras para aislar fallas y, finalmente, reconstrucción de redes.

Prioridades técnicas
La empresa prioriza la media tensión para habilitar la baja. En la primera jornada se logró recuperar cerca del 70% de los servicios afectados.

Refuerzos y coordinación

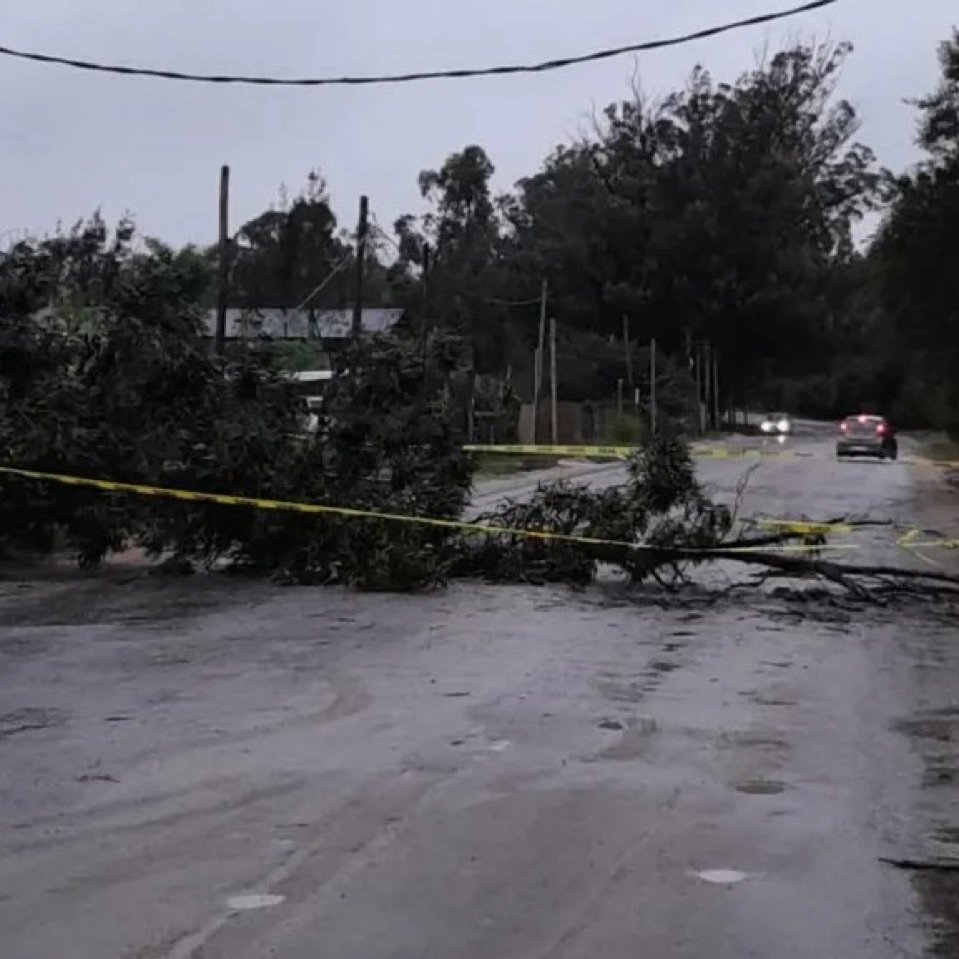

Se trasladan cuadrillas desde otras regiones y se coordina con Cecoed para retirar árboles antes de intervenir. También se habilitó la contratación de empresas por emergencia.

Impacto y cifras
El miércoles hubo hasta 114.000 servicios afectados, con un pico adicional de 120.000 por fallas en alta tensión. A las 13:00 quedaban unos 41.800 sin luz.

Cómo sigue
La normalización dependerá del clima y podría demorar varios días. UTE pidió extremar cuidados ante cables caídos y reportar incidencias por sus canales oficiales.
